【开栏语】
忠县即将进入迎峰度夏电力保供的关键时期,今年夏季电力供应形势十分严峻。
为打赢迎峰度夏电力保供攻坚战,坚决守住电网运行安全、民生用电保障和重点工业企业用电底线,忠县倡导全社会理解和配合节约用电,共同凝聚迎峰度夏电力保供合力。
今日起,本报开设“战高温、保供电”专栏,反映全县各行各业应对迎峰度夏电力保供的具体措施,敬请关注。

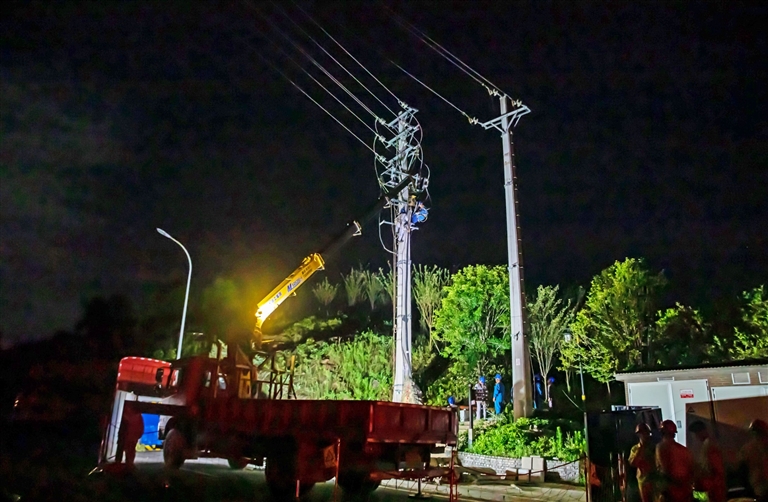

为尽可能减少因停电作业对群众生活生产带来不便,7月5日零点30分,国网忠县供电公司“零点作业”计划实施作业,组织技术人员、施工队伍等,开展对城区线路的施工改造。
本次改造工程是迎峰度夏重点工程之一,涉及城区2条10千伏线路,将区域供电线路由单一变电站供应改为双变电站供应,有效提升区域抗风险能力,解决线路重载问题,提升城区供电可靠性。
7月5日8时20分,随着10千伏背山北线和10千伏山江线段负荷改接合闸成功,现场25人经过近6小时作业,原线路顺利完成改造并投入运行。
据悉,今年忠县城区10千伏线路改造已完成7条,还有2条将在近期内完工,助力迎峰度夏电力保供工作。
记者 李铁 通讯员 罗建 颜超 摄
